Santiago de Cuba,

Irregular abasto de agua en Santiago de Cuba

20 May 2024 Escrito por  Periódico Granma

Sea en la ciudad de Palma Soriano, donde la ejecución de su acueducto se ha caracterizado por grandes atrasos, o en los municipios de Songo-La Maya y San Luis, donde en los momentos más críticos hubo ciclos de más de 50 días, desde finales de 2023 el abasto de agua ha sido complejo en toda la provincia de Santiago de Cuba. No obstante, la recuperación ya es palpable tras el trabajo mancomunado de varios organismos y entidades.

La Delegación Provincial del Instituto Nacional de Recursos Hidráulicos (INRH) y las empresas de acueducto y alcantarillado Aguas Santiago y Aguas Turquino, ejecutan sus respectivos procesos inversionistas de reparación y rehabilitación de redes y sistemas, así como disímiles estrategias –coordinadas con los gobiernos locales– para solucionar problemas, tanto los acumulados como los eventuales.

HAY AGUA, PERO ESCASA ENERGÍA ELÉCTRICA

La inestabilidad del Sistema Eléctrico Nacional (SEN), desde hace varios meses, es la principal causa de los extensos ciclos del líquido vital. Según Abel Dorta Armiñán, director técnico de la Delegación Provincial del INRH, las fluctuaciones con la energía eléctrica «afectan a la mayoría de los sistemas de abasto, ya que muchos no poseen grupos electrógenos de emergencia».

Para suplir las demandas de la población y la economía se han planificado entregar en el año «unos 134 millones de metros cúbicos de agua desde 11 embalses, ocho micropresas, 70 captaciones superficiales en ríos y arroyos y más de 130 pozos. En esta etapa del año tenemos 33 fuentes afectadas por sequía, perjudicando alrededor de 20 000 personas, a las que se les hace llegar por medio de los camiones cisterna, no ajenos a la escasez de combustible».

Esto repercute, por solo citar ejemplos, en la cotidianidad de los vecinos del reparto Pastorita, en San Luis: «La mayoría vivimos en edificios de hasta cinco niveles y el agua se tarda hasta más de un mes», como reveló Yordanka Hechavarría Castellanos, quien dice no haber tenido la suerte de Vilmaris Sollet Kindelán, que puedo recibir el agua desde un camión cisterna –conocido popularmente como pipa–, que llegó hasta la circunscripción 34 del consejo popular Enma Rosa Chuy.

María del Carmen Pérez, delegada de la circunscripción, aseguró que «el objetivo es llegar a todos, primero a los más necesitados y, paulatinamente, proveer del recurso a cada CDR. Desde el consejo popular hemos hecho las gestiones con Aguas Turquino para ir llegando a cada familia, en la medida de las posibilidades».

Más compleja aún era la situación de los habitantes del centro de la ciudad que, desde el 3 de enero no recibían el servicio: «Fueron más de dos meses, se nos agotaron todas las reservas y menos mal que comenzó a llegar en esta semana. Por la emisora Radio Majaguabo las autoridades explicaron las causas del déficit, pero la realidad es que sin agua no se puede vivir», reflexionó Javier Rasua, del Consejo Popular José Martí.

Odenis Mayet Sarmiento, chofer de uno de los camiones cisterna con capacidad para cinco metros cúbicos, comentó la intensidad de las jornadas «en las que realizó de ocho a 12 viajes a panaderías, centros de la Salud, escuelas, viviendas y comunidades vulnerables, lo mismo en horas tempranas de la mañana que altas de la noche».

En Palma Soriano, el octogenario Gustavo González Guerrero también ha sufrido la escasez, dados los atrasos en la ejecución del acueducto de esta ciudad de más de 70 000 habitantes. Yamilé Buzón García, intendente municipal, dijo a Granma que esta obra «recibe alta atención, aunque no tiene los avances previstos dada la compleja situación financiera; hay zonas que reciben el agua con ciclos extensos, pero logramos restablecer cinco interconexiones».

Lo acontecido en San Luis, «donde hubo ciclos de hasta 75 días, está condicionado fundamentalmente por la baja disponibilidad del SEN, porque una hora sin electricidad repercute en cuatro de atraso en el bombeo, rebombeo y distribución del agua», explicó Ángel Alberto Martell Delgado, director de ingeniería en Aguas Turquino, empresa encargada de estos servicios en siete de los nueve municipios de la provincia.

El directivo también dijo que «en Tercer Frente, a partir de que bajaron los niveles en El Saltón –que por gravedad abastece al poblado de Filé–, se han extendido los ciclos desde el bombeo cabecera ubicado en Cruce de los Baños; en la comunidad de Matías sustituimos dos equipos de bombeo con menos potencia, para mejorar el servicio».

Sin embargo, de manera general, los embalses «tienen una situación favorable, con un nivel de llenado del 75 %, aunque Songo-La Maya y Santiago de Cuba están por debajo de la media provincial. por ejemplo, el embalse de Joturo –que abastece a la ciudad de La Maya– está al 38 %», detalló el Director Técnico de la Delegación Provincial del INRH.

La Ciudad Héroe, con cerca de medio millón de habitantes, depende de embalses ubicados en otros municipios: «Gilbert, Charco Mono y Chalons están al 40 %; pero en Parada se detectó que, con el incremento de la temperatura, aumentan los microorganismos y bacterias que emanan sulfuro de hidrógeno, por lo que se realiza una obra ingeniera para eliminar esa situación».

Lo anterior implica que «solamente sean bombeados 60 litros por segundo de los 240 que requiere el sistema Quintero, que suministra el líquido al 80 % de la población de la ciudad».

ENTRE INVERSIONES, MANTENIMIENTOS Y ENERGÍAS RENOVABLES

Recientemente, tras averiarse una de las conductoras de mil milímetros –en las cercanías de Micro 7 del centro urbano José Martí–, se redujo en un 35 % la capacidad de distribución, lo que tuvo el oportuno tratamiento por parte de varias entidades de la provincia.

Orlando Romero Veranes, director de ingeniería de Aguas Santiago, precisó que, ante tal contexto, se priorizaron los hospitales y potenciaron los rebombeos, «en función de la continuidad en el servicio, lacerada por la situación eléctrica. El centro urbano José Martí tiene ciclos de 12 días, al igual que San Pedrito, Los Olmos y parte del centro de la ciudad, lo que debe mejorar, paulatinamente».

Es así que Aguas Santiago solo ha protegido, frente al saldo negativo del SEN, 16 de las 101 estaciones de bombeo que operan en los municipios de Santiago de Cuba y de Guamá. En Chivirico, cabecera del montañoso territorio, «estamos rehabilitando el acueducto y realizamos la prueba hidráulica en cuatro sectores hidrométricos de esa localidad, que tuvo ciclos de hasta 30 días», expuso Romero Veranes.

En tan complejo escenario, el INRH ha destinado unos 63 millones de pesos «para la construcción, montaje y el mejoramiento de la infraestructura durante 2024, y hasta la fecha hemos ejecutado el 55 % del plan. Las más significativas son la conductora de La Laguna (San Luis), que beneficia a la población de Paquito Rosales, Dos Caminos y a la agroindustria azucarera, así como la instalada, en su primera fase, en Sevilla (Santiago de Cuba), que ya beneficia a 450 personas y en la segunda etapa proveerá al sistema que abastece a todo el poblado», significó Dorta Armiñán.

En Santiago de Cuba fue diseñado un importante programa de mantenimiento «que incluye la eliminación de obstrucciones, y al alcantarillado de la capital provincial; en las interconexiones del acueducto de la ciudad de Palma Soriano (fueron concluidas tres de cinco) para darle valor de uso a esa importante obra y luego trabajar en los viales; en el poblado de San Benito (Segundo Frente) se concluirá su conductora; así como en otros territorios de la provincia cuyos recursos se han venido asegurando, conforme a las posibilidades», enfatizó el Director Técnico.

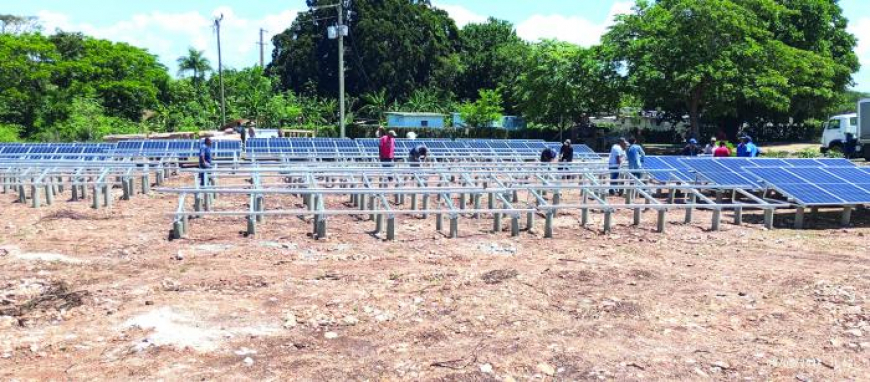

Son cinco las estaciones de bombeo que Aguas Turquino tiene sin operar a causa de problemas eléctricos y mecánicos (dos en San Luis, dos en Palma Soriano y una en Segundo Frente). En la ciudad de Contramaestre, los periodos son de alrededor de cuatro días. En el poblado de Baire, «tras el daño de sus tres equipos de bombeo, fueron montados igual número de medios con paneles solares, lo que disminuirá los ciclos –que ahora rondan los 45 días–, siendo este uno de los emplazamientos de mayor tamaño en el país, con 176 medios de energía solar», aseveró el director de ingeniería de Aguas Turquino.

El cambio de la matriz energética con paneles fotovoltaicos, a decir de Martell Delgado, «se implementa en 70 estaciones de bombeo (que no superan los diez kilowatts de potencia), y se acciona en la primera fase en todas, de manera considerable en Baire y en Retaguardia (Mella), donde ya funciona la primera estación totalmente sostenida por energía de fuentes renovables».
